タスクフィールド
プロジェクトはタスクのプロパティとその関係を管理し、この情報はタスクフィールドとして反映されます。
フィールドカテゴリ
タスクフィールドは、以下のカテゴリに分類されます:
-
コアフィールド
-
必須フィールドは、プロジェクトスケジューリングロジックとタスク関係にとって重要です。これらのフィールドのタイトルはカスタマイズできますが、その使用方法は事前定義されています。これらは必須であり、一部を非表示にしても使用する必要があります。
-
拡張フィールドは、ほとんどのプロジェクトスケジューリングのニーズに対応するための情報を管理するために使用されます。これらのフィールドの使用方法は事前定義されていますが、一部を使用しないことを選択できます。
-
計算フィールドは、計算された値を提供します。
-
-
カスタマイズ可能フィールド。QuickPlanXは、追加のタスク関連情報を管理するために便利なカスタマイズ可能フィールドを提供します。これらのフィールドは、コアプロジェクトスケジューリングロジックに影響を与えず、アプリはその使用方法を事前定義しません。これらのフィールドのタイトルは変更できますが、アプリはその特定の目的を知りません。これらのフィールドは、追加のタスク関連データを便利に記録するために提供されています。

- 16個の単一行テキストフィールド

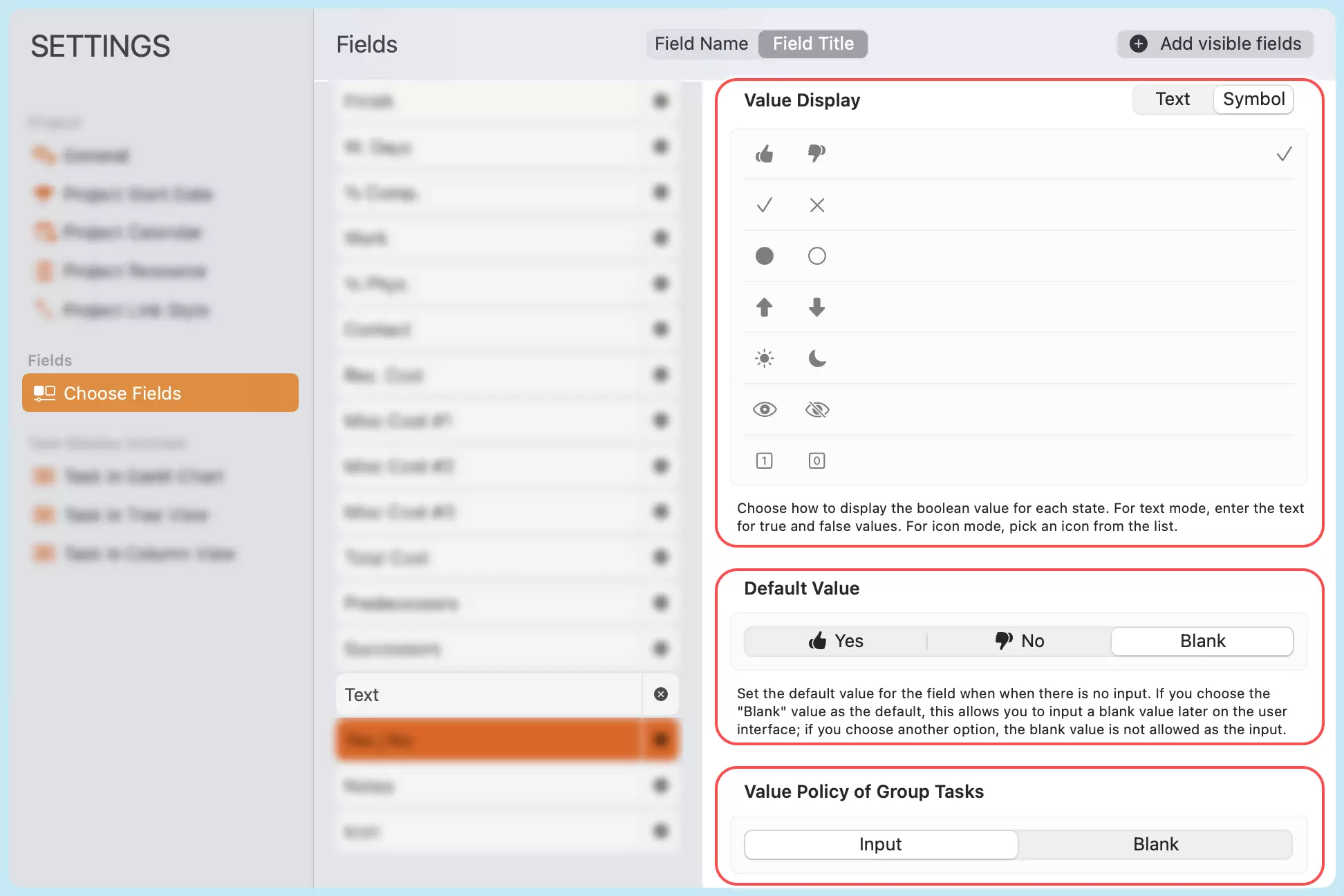

- 5個のブール値フィールド
- 8個のURLフィールド

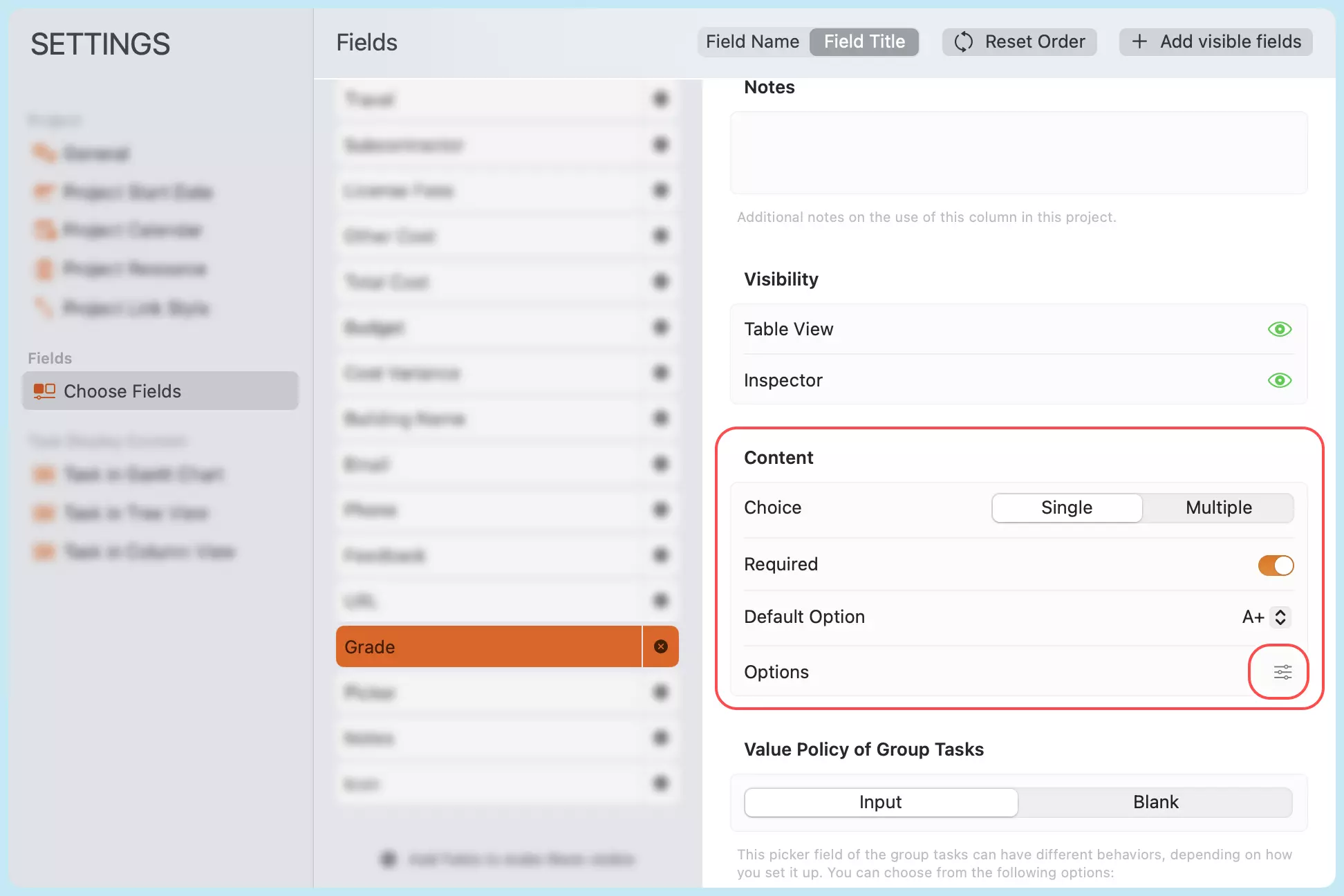

- 8個のピッカーフィールド
- 10個の複数行テキストフィールド
-
ベースラインフィールド。これらのフィールドは、一部のコアフィールドからコピーされたデータを保存し、基本的なベースラインソリューションとして機能します。
フィールド
WBS番号
作業分解構造(WBS)コードは、プロジェクト構造内でのタスクの階層的な位置を表し、親子関係と順序を示します。WBS番号は、タスクの順序と親子関係に基づいて自動的に生成されます(順序と階層の両方はユーザーによって制御されます)。
参照目的でタスクにカスタム番号または識別子を手動で割り当てる必要がある場合は、利用可能な単一行テキストフィールドの1つ(以下で詳述)を使用できます。手動で入力された番号は参照データとしてのみ機能し、アプリはその意味を解釈したり、スケジューリング計算で使用したりしないことに注意してください。
名前
実行される作業を説明するタスクの主要な識別子。
開始
タスクのスケジュールされた開始日で、タスク、リソース、または割り当てがいつ開始されるかを示します。
終了
タスクのスケジュールされた「終了」日。
稼働日
「稼働日」フィールドでは、非稼働日を除いて、開始日から終了日までをカウントして、タスクに割り当てられた稼働日数を入力できます。このフィールドは、プロジェクトのタイムラインを正確にスケジューリングおよび計画する ために不可欠です。「稼働日」フィールドのタイトルは好みに合わせてカスタマイズできますが、このカスタマイズはアプリ内でのフィールドの機能や使用方法に影響しません。
暦日
タスクに割り当てられた「暦日」で、稼働日と非稼働日の両方を含めて、開始日から終了日までをカウントします。このフィールドは、プロジェクトのタイムラインを正確にスケジューリングおよび計画するために重要です。「暦日」フィールドのタイトルは好みに合わせてカスタマイズできますが、このカスタマイズはアプリ内でのフィールドの機能や使用方法に影響しません。
% 完了 (% Comp.)
タスクの現在の進捗状況をパーセンテージ(0〜100%)で示します。この値は、実際の完了状況を反映するために手動で入力できます。
割り当て
タスクに割り当てられたリソース。割り当て率を持つ複数のリソースを選択できます。タスクの割り当ては、タスクの作業の計算に影響を与え、したがって、リソースコストとグループタスクの完了率の計算に間接的に影響します。
作業
「作業」フィールドは、割り当てられたすべてのリソースについてタスクにスケジュールされた合計時間を示します。
タスクの作業を設定するには、3つの方法から選択できます:
自動
QuickPlanXは、タスクに割り当てられたすべてのリソースが実行する作業の合計として、タスクの総作業量を計算します。これは、割り当て期間、割り当てられたリソースの数、および割り当てられたリソースの割り当て単位に基づいています。
作業値 = 割り当てられたリソース数 × 日数 × DWH
1日あたりの固定作業量
QuickPlanXは、入力した1日あたりの固定作業量、稼働日数、および1日の作業時間に基づいて総作業量を計算します。この場合、割り当てられたリソースは総コストの計算に影響を与えませんが、稼働日数とDWHは依然として 総コストの計算に影響します。
作業値 = 1日あたりの固定作業量 × 日数 × DWH
固定量
QuickPlanXでは、総作業量を固定値として入力できるため、割り当てられたリソース、稼働日数、DWHは総コストの計算に影響しません。
作業値 = 固定量
% 物理的完了 (% Phys.)
「% 物理的完了」フィールドは、アーンドバリューマネジメントにおける出来高予算コスト(BCWP)を計算するための代替方法として使用できる入力されたパーセンテージ値を示します。これにより、期間や作業量ではなく、物理的な完了に基づいて進捗を追跡できます。このフィールドは、アーンドバリュー%完了としても知られています。
リソースコスト
リソースコストフィールドは、タスクに割り当てられたリソースによって実行されるタスクにスケジュールされた合計を 示します。 タスクの作業を設定するには、2つの方法から選択できます:
自動
リソースコストは、各リソースの標準レートと、タスクに割り当てられたすべてのリソースの作業量に基づいて計算されます。
リソースコスト値 = ∑割り当てられたリソース(作業負荷 × 標準レート)
固定量
QuickPlanXでは、総リソースコストを固定値として入力できるため、割り当て、稼働日数、DWH、標準レート、および作業は総コストの計算に影響しません。
コスト値 = 固定量
雑費
QuickPlanXでは、ユーザーが特定のニーズに応じて雑費フィールドを定義および利用できます。これらのコストはタスクのプロパティから独立しており、コスト管理に柔軟性を提供します。ユーザーはこれらのフィールドに任意の追加コストを入力できます。
雑費はリソースコストと組み合わされて、プロジェクトの総コストを計算します。リソースコストは、タスクの作業とリソースの割り当て、または手動入力値に基づいて決定されます。
総コスト
「総コスト」は、リソースコストと6つの雑費の合計です。
予算
予算列を使用して、タスクに参照予算を割り当てます。これは、支出を追跡し、予算と実績コストの差異を計算するのに役立ちます。
この予算額は、他のタスクプロパティ(日付や作業量など)から独立しており、ベースラインコストの代替ではありません。タスクのスケジュールや作業の変更に影響を与えたり、影響を受けたりすることはありません。
コスト差異
予算と実績コストの差異。
連絡先
このフィールドでは、プロジェクトリソースから連絡先を選択して、タスクの連絡先を指定できます。このタスクに関して連絡を取る必要がある人物を記録する便利な方法として機能します。このフィールドは参照用であり、タスクのスケジューリングには影響しないことに注意してください。タスクにリソースを割り当てるために使用される「リソース」フィールドとは別です。ここで選択された連絡先は、タスクの作業に自動的に割り当てられるわけではありません。このフィールドを使用して、コミュニケーションを合理化し、プロジェクトの各タスクの主要な連絡先を追跡します。
ステータスアイコン
タスクに関連付けられた「アイコン」。アプリはアイコンの意味を事前定義していないため、ステータスインジケーター、カテゴリマーカー、またはその他の視覚的な合図として自由に使用できます。
色
タスクに関連付けられた「色」。アプリは色の意味を事前定義していないため、タスクを視覚化したり、ステータスを示したりするために必要に応じて使用できます。
写真
写真フィールドを使用すると、プロジェクト内の各タスクの写真や画像を表示できます。写真アプリから写真を選択したり、他のアプリから画像をドラッグしたりできます。QuickPlanXは、大きな写真のサイズをタスクに合わせて自動的に調整し、データを同期します。
好みに合わせて写真フィールドの名前を変更することもできます。
