项目日历
项目日历定义了项目的工作日和非工作日(节假日、周末),决定了任务排程的可用日期,并影响任务日期的计算方式。
QuickPlanX 项目日历工作原理
QuickPlanX 采用独特的项目日历处理方式,专注于实际项目规划。修改项目日历不会影响任务工期、工时或成本——仅影响任务排程的实际日期。
这种设计理念确保无论项目实际何时开始,都能合理规划工作和资源。您可以从任意日期开始规划任务,后续再调整项目开始日期。
规划优先原则
例如,已完成项目计划后突然某天变为节假日。这天变为休息日并不意味着任务工时和成本应自动减少——工作仍需完成,只是被重新安排到工作日。
这种方法为项目规划和变更提供了更大灵活性,将工作逻辑规划与实际排程分离。
与旧版 QuickPlan 的区别
旧版 QuickPlan 采用不同方法,日历变更直接影响任务工期、工作量和成本计算。旧版假设规划基于实际日历,且支持在非工作日排程任务,因此日历变更时需要调整工期以保持工时不变。
QuickPlanX 禁止在非工作日排程任务,消除了日历变更时的工期调整需求。两种方法各有优势,但 QuickPlanX 在处理日历变更时更灵活。
配置项目日历
操作步骤
修改项目日历设置:
- 访问项目设置

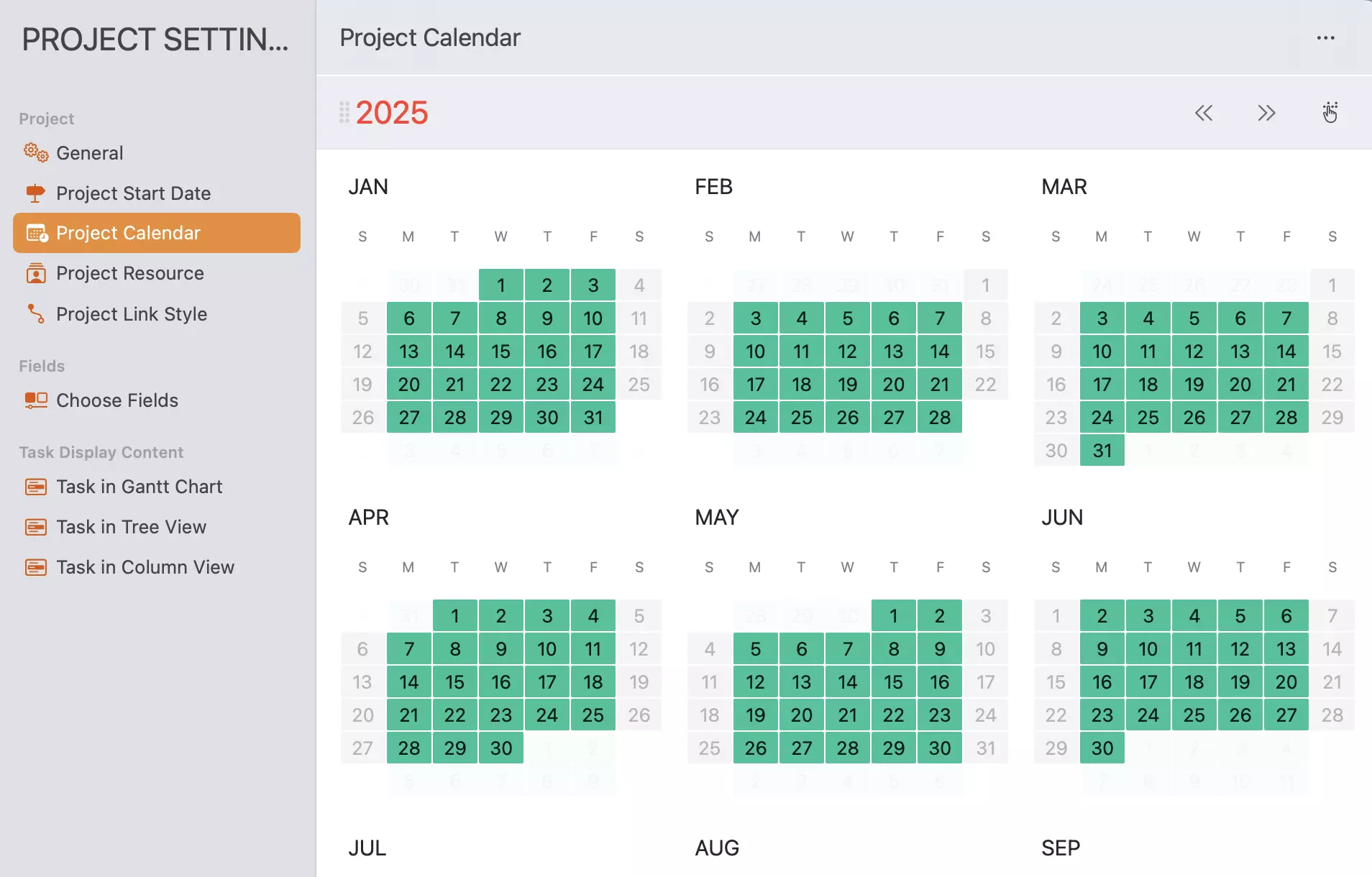

- 进入"项目日历"部分
- 点击日期切换工作/非工作状态,配置工作日和节假日
- 日历变更将调整任务起止日期,同时保留工期、工时、成本及任务关系
- 退出"项目日历"部分后变更生效,所有修改视为单一可撤销操作
批量操作
快速修改多个日历条目:

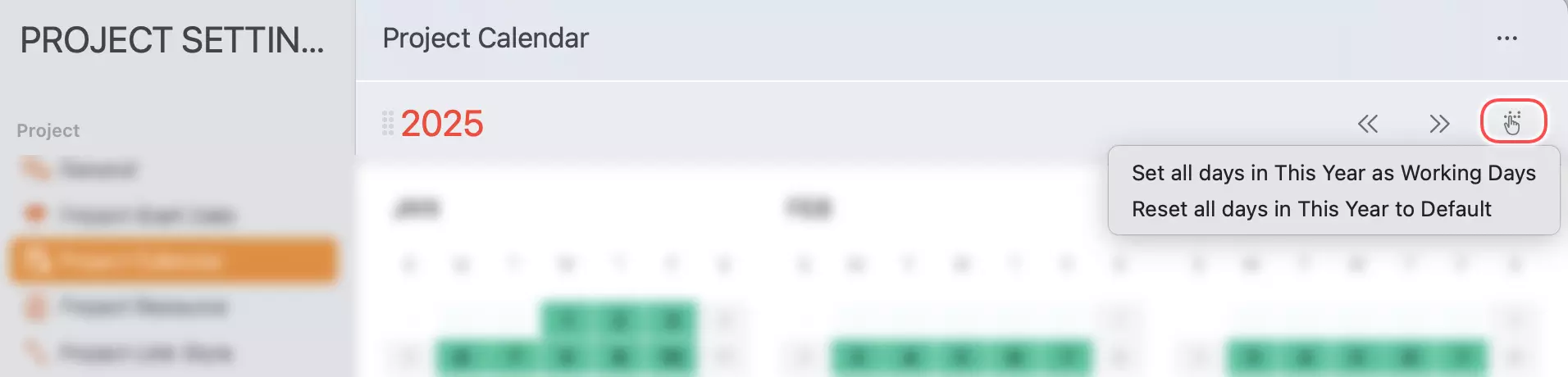

- 设置全年:将所有日期设为工作日或恢复默认。点击年份行右侧"手形"按钮选择选项。
- 设置月份:将整月日期设为工作日或恢复默认。点击月份标题选择选项。
- 重置所有日期:恢复所有日期为默认设置。点击工具栏"···"选择重置选项。
日历文件

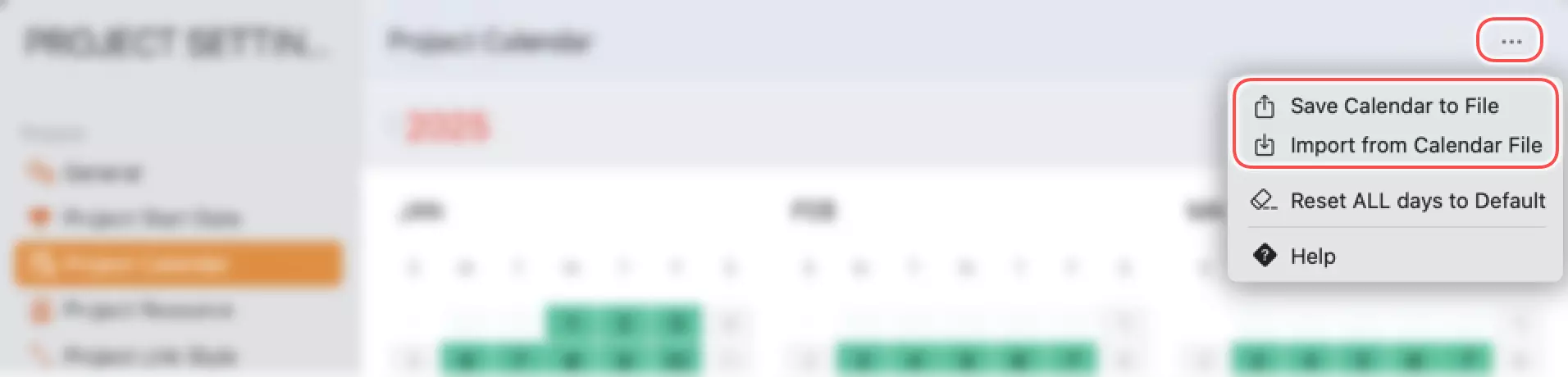

QuickPlanX 支持导出/导入项目日历,便于在多个项目间共享日历设置。
此功能特别适用于管理多个具有相似工作时间表的项目。
